Главная мысль
Проектирование, стройка и предпроектная работа занимают в сумме 4–8 лет. Эксплуатация — 25–30 лет, это 90% жизни объекта. При этом именно про эксплуатацию на старте известно меньше всего: что будет со зданием после сдачи, сколько стоит его содержать и кто за это отвечает.
Доклад Антона Зуева назывался «Как продлить жизненный цикл объекта». Ответ строился на данных, которые за последний год собрала АИС МИДИО — система, которую мы разработали для ЦУП РТ.
Что видно в данных за 12 месяцев
| Показатель | Значение |
|---|---|
| Объектов в системе | 18 в 2025 году → 40 в 2026 |
| Инцидентов всего | 24 424 |
| Инцидентов в месяц | 4 214 |
| Критических событий в день | 7 |
| Частота данных | раз в минуту, круглосуточно |
В МИДИО заведено двенадцать инженерных систем: вентиляция, ИТП, лифты, СКУД, пожарная и охранная сигнализация, камеры, счётчики, ледогенерация, кондиционирование, повысительные и канализационные насосные станции.
Почему объект теряет состояние
- Проектные решения не учитывают эксплуатацию. Особенности обслуживания оборудования на этапе проектирования не закладываются.
- Оборудование настроено некорректно. Системы смонтированы, но пусконаладка проведена не полностью, отсюда сбои и ускоренный износ.
- Эксплуатации нет. Без регламентного обслуживания и контроля объект ветшает быстрее всего — и именно здесь система даёт эффект.
Три кейса по портфелю объектов
Охранная сигнализация: платим, но не пользуемся. На охрану ставится только один объект, остальные системой не пользуются вообще. При этом охранная система стоит 2–10 млн ₽ на каждом объекте. Отсюда управленческий вопрос: зачем закладывать эти миллионы в каждый следующий проект. Сейчас ищем пути оптимизировать проектные решения и сократить объёмы охранной сигнализации.
Лифты: проблемы почти везде. За полгода наблюдений проблемы с лифтами нашлись практически на всех объектах: многие лифты стояли в аварии, а где-то просто не ездили. С производителями ведётся работа над расширенной гарантией и обучающими центрами для подрядчиков.

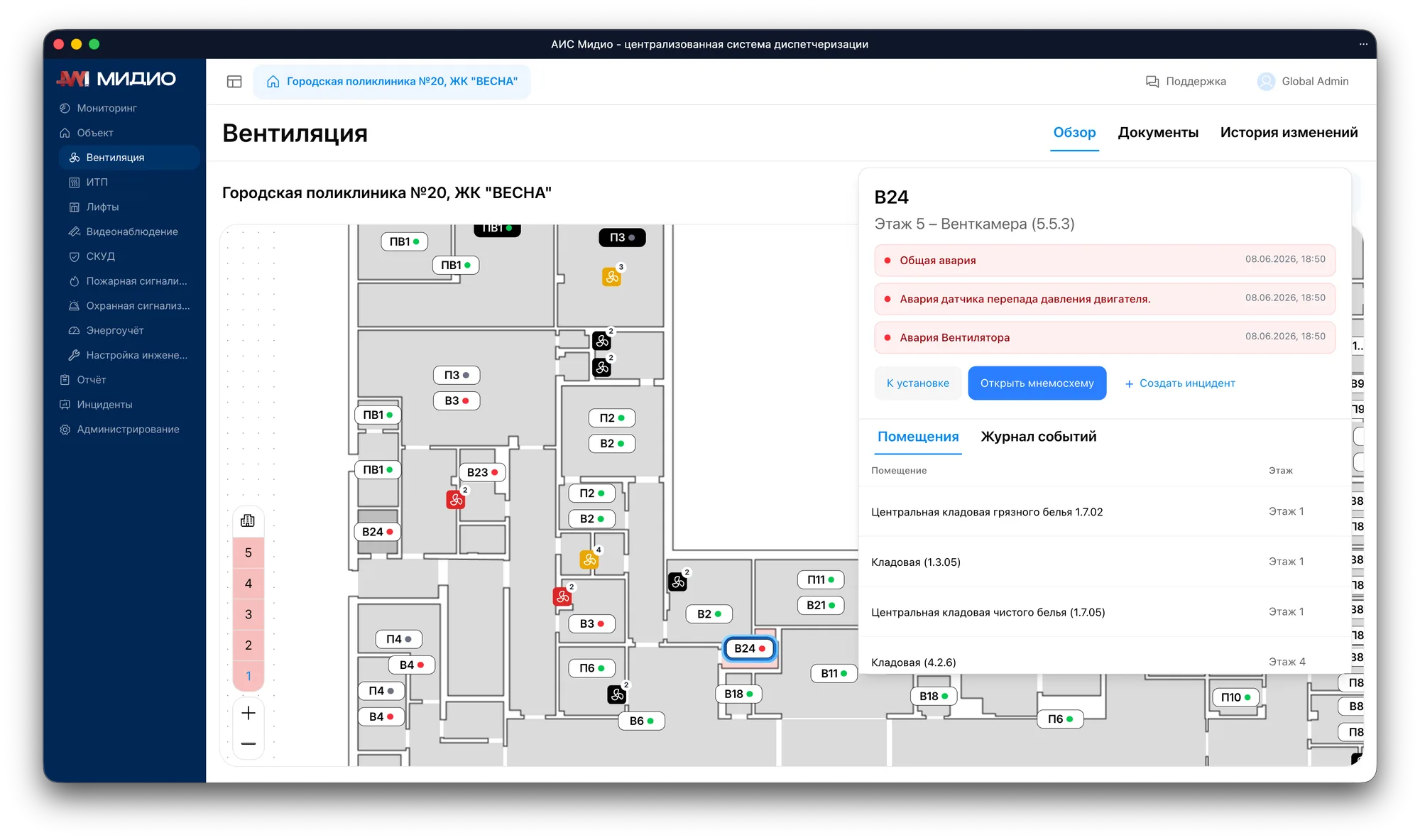

Вентиляция: массовые отказы в морозы. Это не единичные случаи, а картина по всему портфелю: при −15 °С установка не успевает прогреть воздух, калорифер замерзает и лопается. Вопрос в том, платить за ремонт каждую зиму или один раз поменять регламент запуска вентиляции в мороз. Показываем собственникам, что установки можно настроить заранее, до аварии, и параллельно работаем над созданием единой обслуживающей компании.
Регламент: 266 типовых работ
Переработали СНиПы, паспорта оборудования и эксплуатационную документацию, провалидировали результат с компаниями, которые реально обслуживают объекты, и собрали единый перечень — 266 типовых работ по техобслуживанию. Больше всего их у лифтов (76), вентиляции (33), водоснабжения (28), пожарной сигнализации и кондиционирования (по 26).

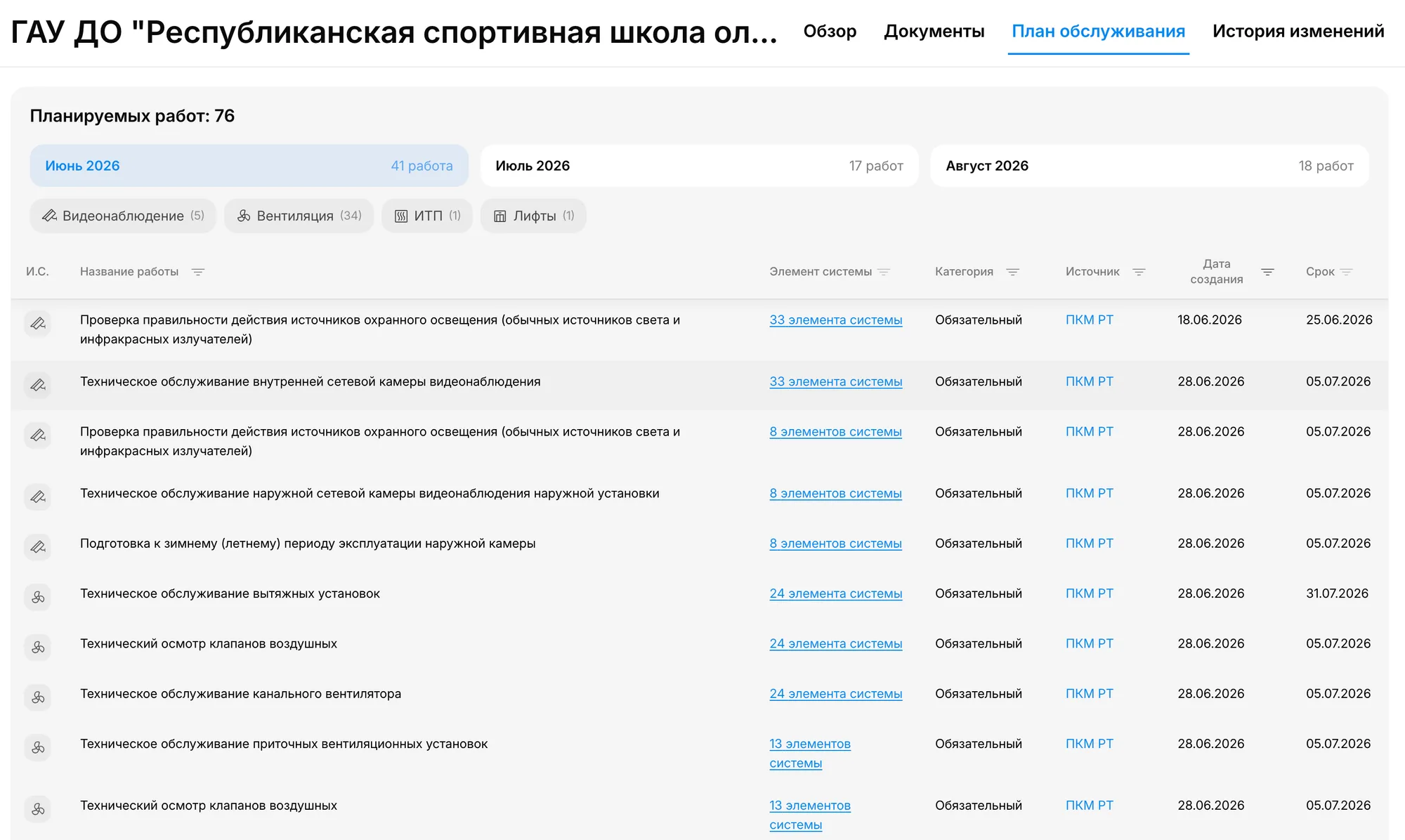

Все работы занесены в АИС МИДИО: у каждой задана периодичность, каждая привязана к оборудованию конкретного объекта. Задача приходит исполнителю в мобильное приложение, а если работа выполнена некачественно, заявка возвращается до устранения замечаний.
Деньги на обслуживание
Регламент готов, но на большинстве объектов на него не заложены средства. Сравнили фактические расходы 2024 года с нормативом:
| Объект | Площадь | Факт 2024 | Норматив | Разрыв |
|---|---|---|---|---|
| Школа на 1 224 места | 24 500 м² | 1,55 млн ₽ | 11,4 млн ₽ | −86% |
| Ледовая арена | 3 387 м² | 0,56 млн ₽ | 3,64 млн ₽ | −85% |
| Детский сад на 120 мест | 2 937 м² | 0,75 млн ₽ | 2,88 млн ₽ | −74% |
Ежегодное недофинансирование копится, и капремонт приходит раньше срока: по практике через 10–12 лет вместо 25.
Посчитали эффект на одной ледовой арене, сданной в 2008 году. За 18 лет до капремонта на неё ушло 162,6 млн ₽, из них 85,2 млн — капремонт оборудования. При правильном содержании за тот же срок вышло бы 121,6 млн ₽ без капремонта: больше денег на ТО, но без замены оборудования. Прямая экономия — 41 млн ₽ (25%), а с учётом косвенных потерь по методике Счётной палаты — около 76 млн ₽ (47%) на одном объекте.
Что предложили
Чтобы деньги на содержание были заложены заранее, стоимость эксплуатации нужно считать ещё на проектировании: детализировать Раздел 10 проектной документации вплоть до обслуживания каждой инженерной системы и подтверждать эти цифры госэкспертизой. Тогда они становятся обязательными, а не декларативными.
В итоге нужна экосистема жизненного цикла объекта:
- открытое нормирование — стоимость ежегодной эксплуатации известна до строительства и подтверждена экспертизой;
- ТО по регламенту — известно, какое обслуживание и каких систем в эту стоимость заложено;
- дофинансирование — бюджет учитывает прогноз расходов на 10–15 лет вперёд;
- единый оператор — контроль эксплуатации, приёмка работ и база по производителям оборудования в одних руках;
- АИС МИДИО — система, которая всё это связывает.
